第20天│华奕第3次安装巡检·碧桂园国强学校门窗工程

2020-04-15 10:17:02| 发布者:admin| 查看: 992

华奕门窗幕墙

       截止4月13日,甘肃华奕承接碧桂园集团捐建的甘肃国强职业技术学校门窗工程已生产安装20天。华奕为保证门窗安装质量,质量部通过红外线水平仪、靠尺等专业的检查设备已进行安装现场巡检三次:

      3月29日,首批窗户进场安装,质量部进行首次现场安装检验;

      4月4日,质量部第二次门窗安装质量巡检;

      4月11日,质量部第三次门窗安装质量巡检。

4月11日质量部巡检结果

华奕门窗幕墙

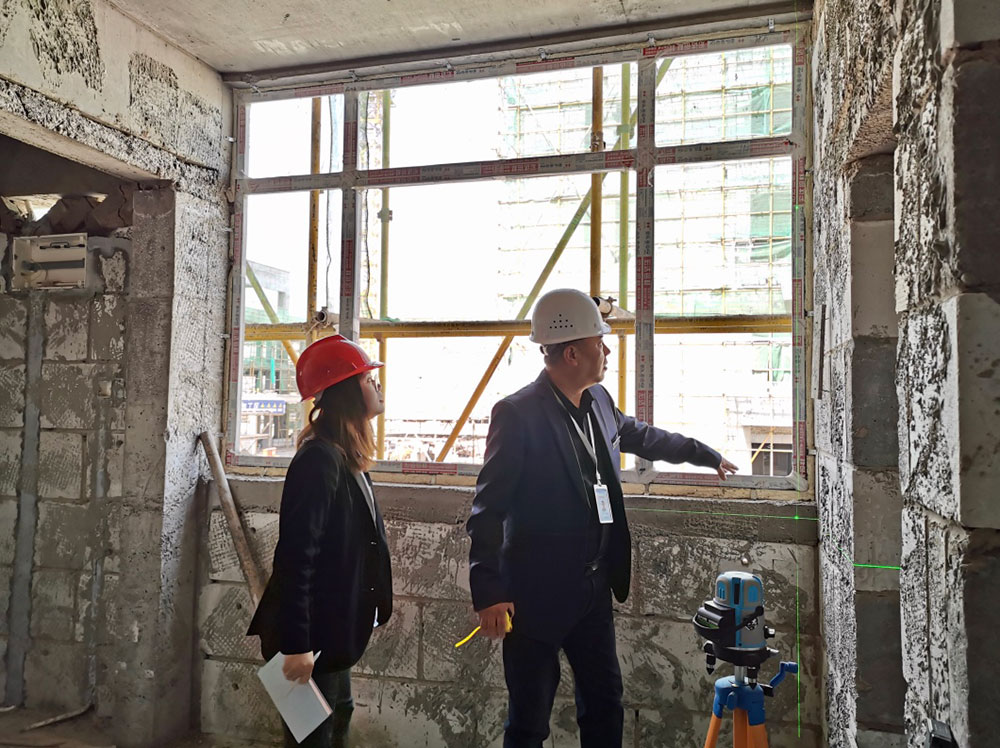

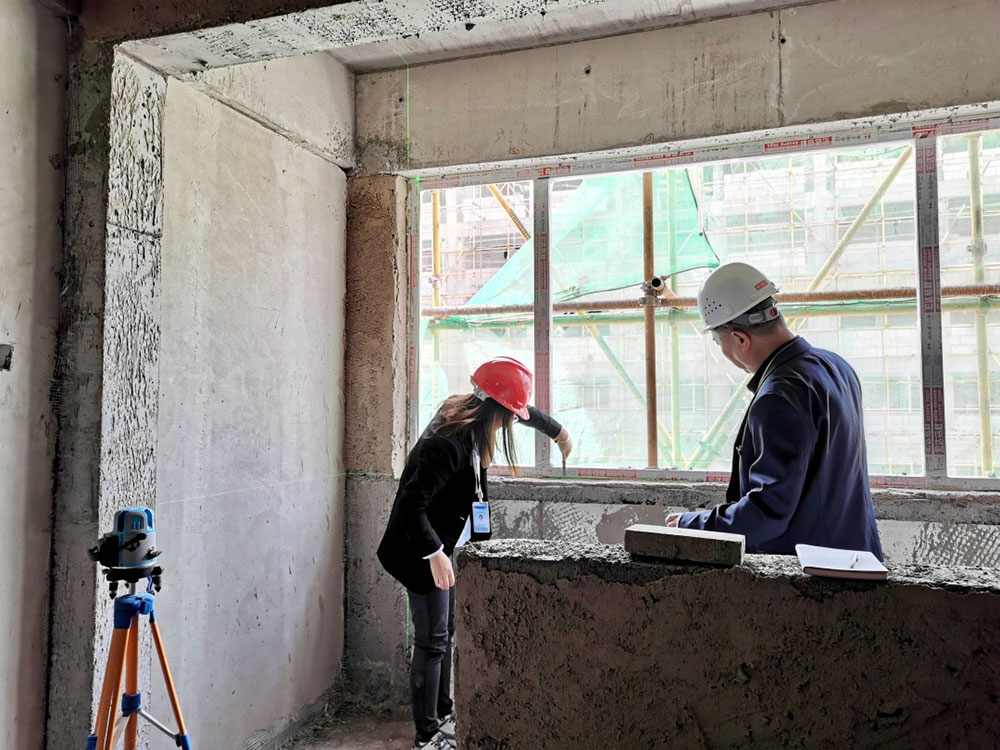

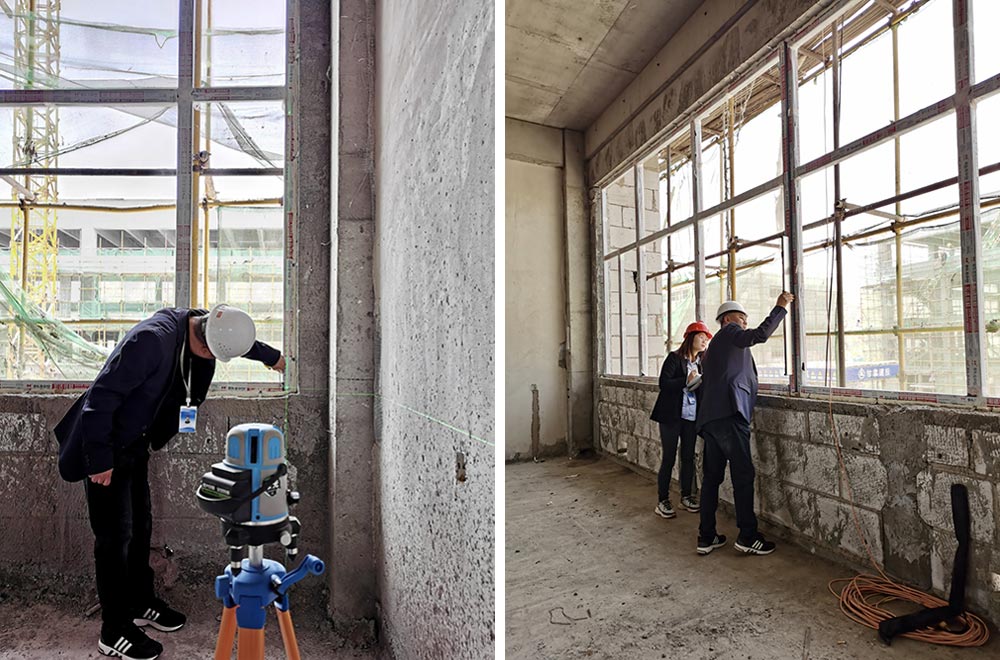

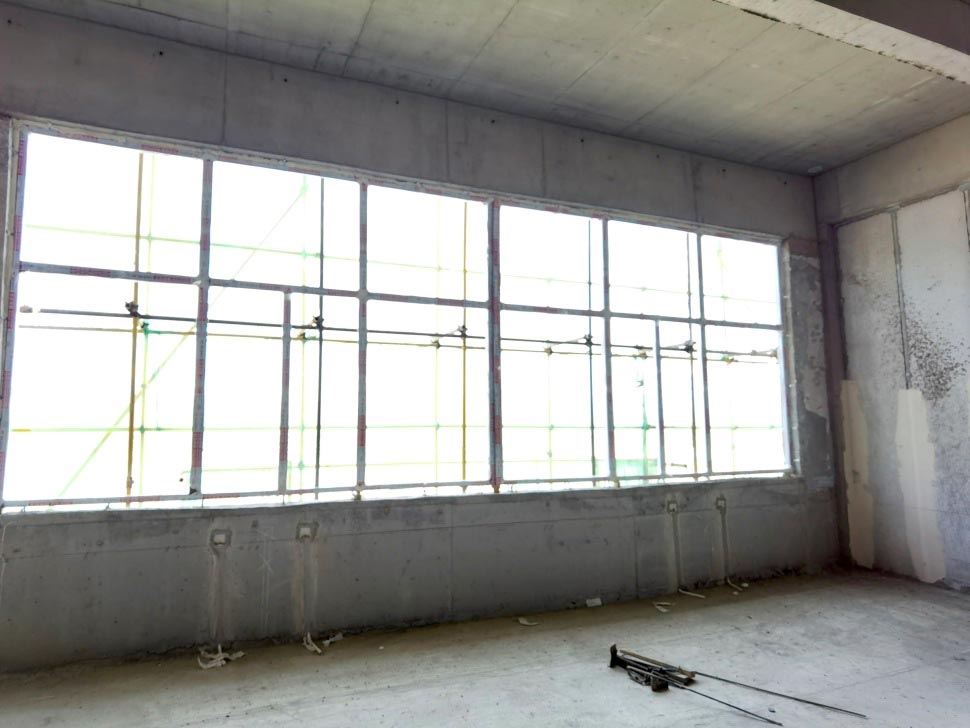

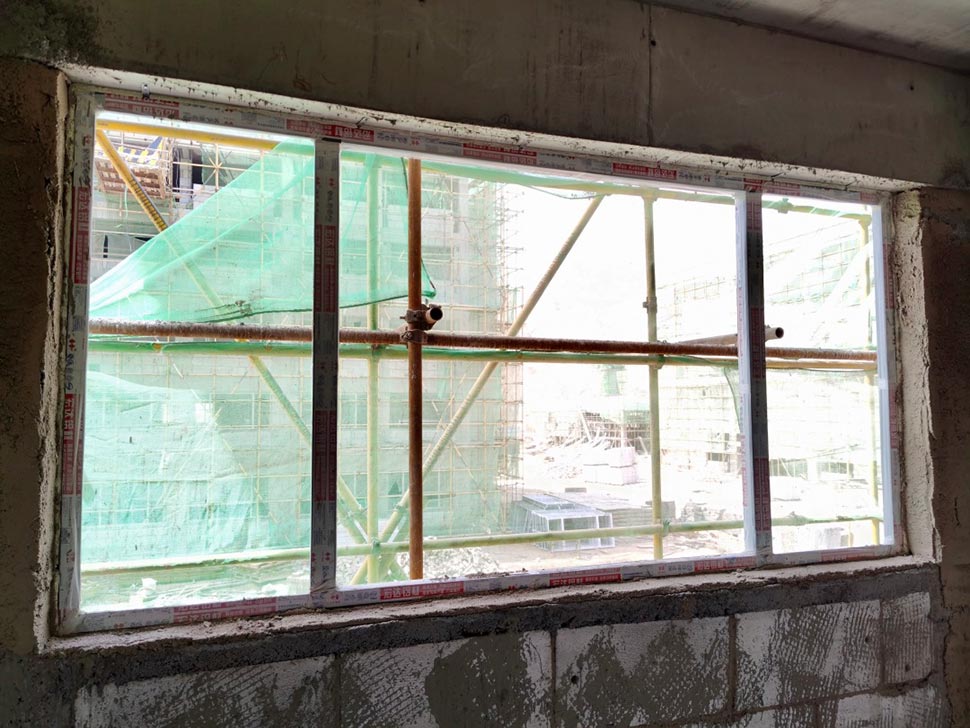

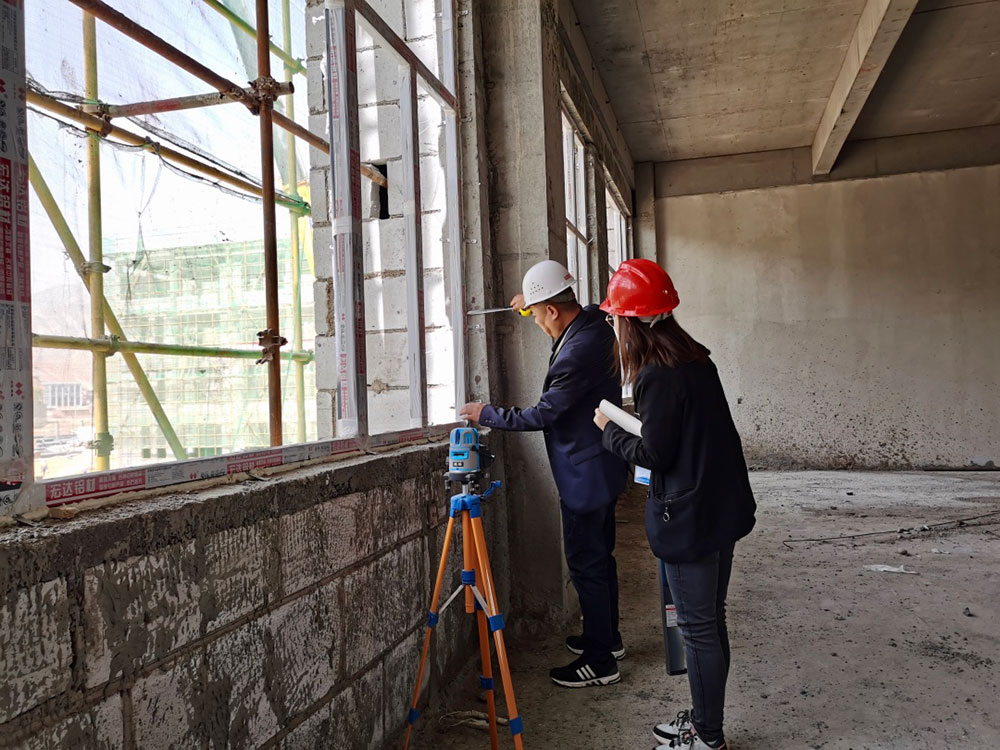

一、安装巡检

二、安装进度

        截至13日,国强学校1号楼已安装完成1-2层,2/3号楼已安装完成1-2层。5号楼1层6号楼1层正在安装。已安装完成2054平方米。

三、型材采购

        截止4月13日,华奕严格按照生产计划进行生产,目前已向甘肃宏达铝型材有限公司采购110吨铝型材,已到货投入生产80吨,在此感谢宏达公司对我司的大力支持。

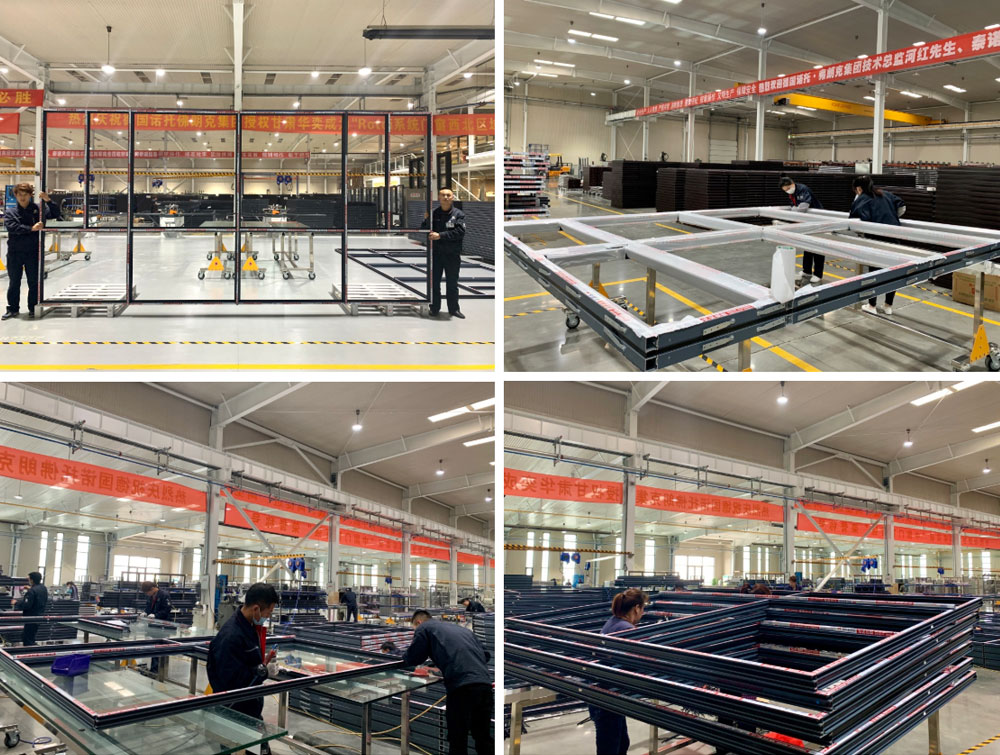

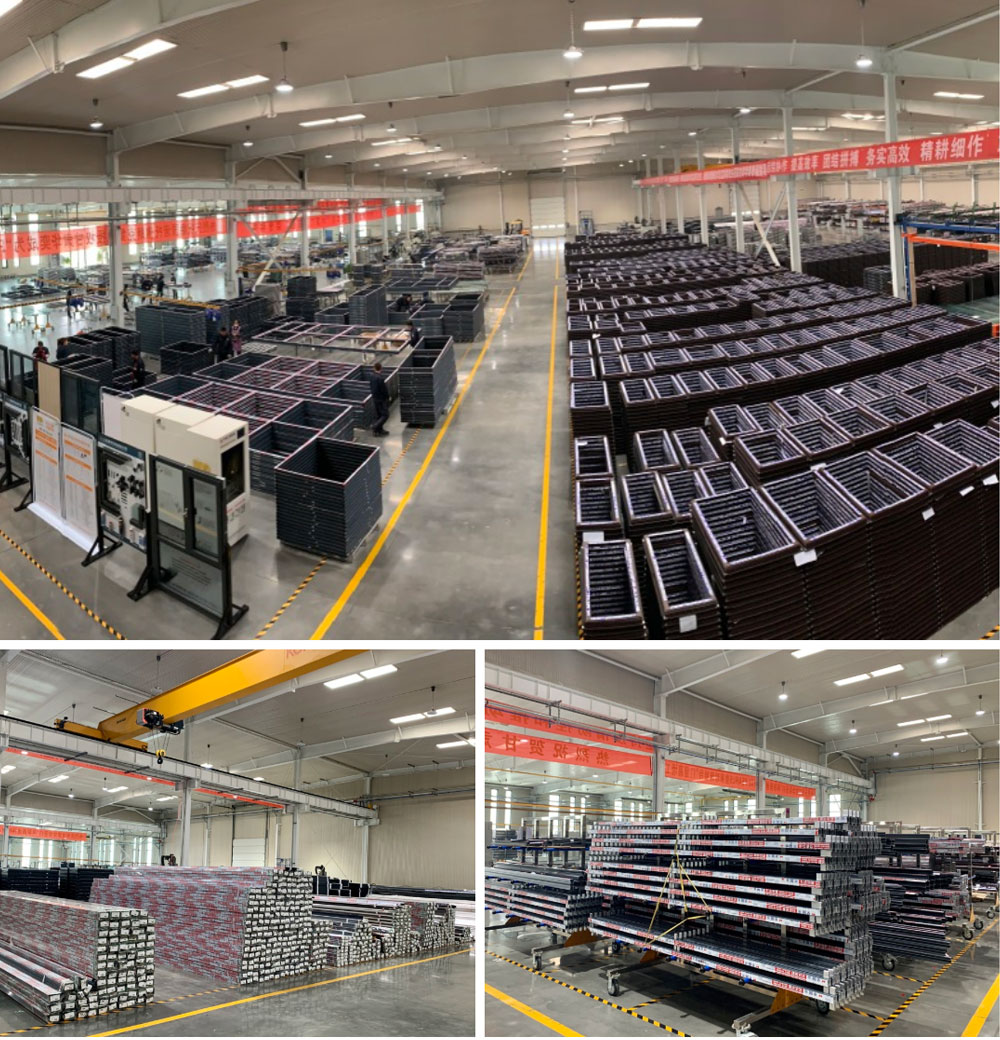

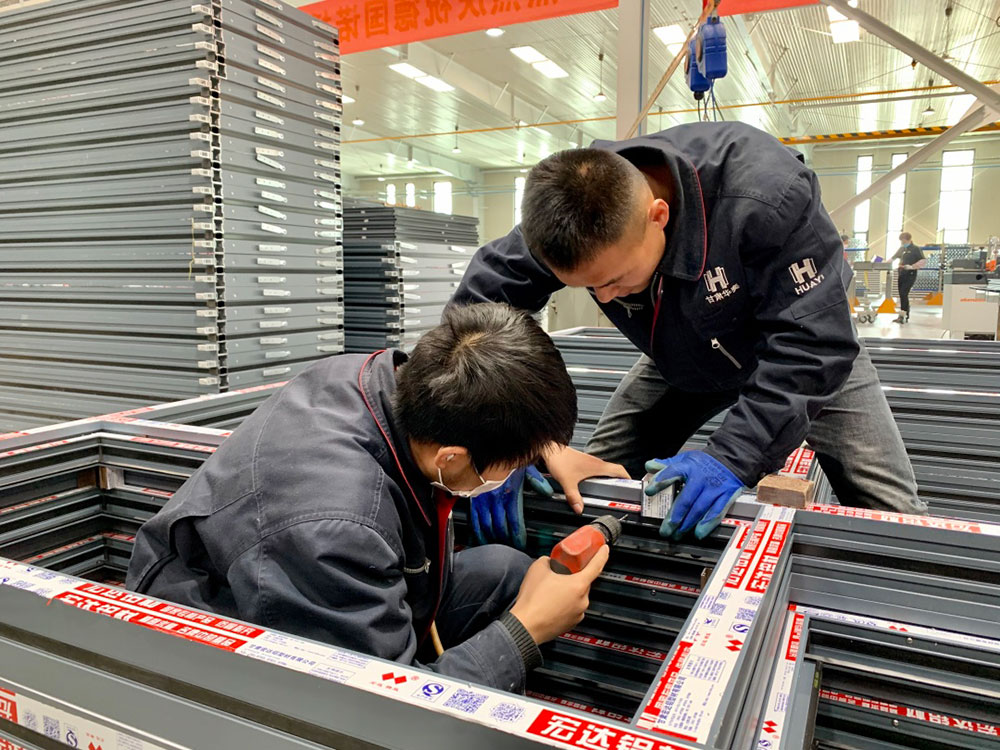

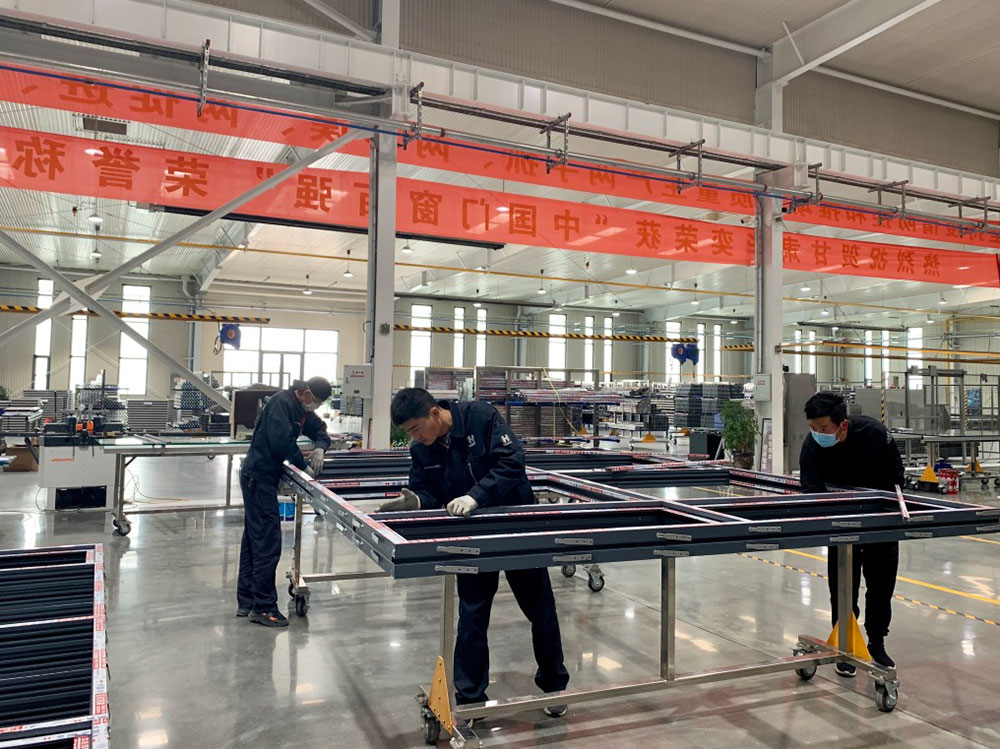

四、生产进度

        截至13日,华奕已向国强项目现场发货五批,已生产门窗入库成品7000平方米,未入库半成品1000平方米,已达成计划生产量的45%,预计40天左右国强项目门窗将全部生产完成。

      华奕人秉承匠人精神,力争将产品做到最好。抱着对客户负责,对产品负责,对华奕窗负责的态度,在生产过程中严格把控产品质量,每日进行生产巡检。在安装过程中,质量部按照项目节点,严格检查每樘窗户的安装质量,检验不合格则立即通知安装队整改。保证项目交付时,门窗安装无问题。
